پیمان مدیریت ساختمان چیست و هزینه آن چگونه محاسبه می شود؟
ساخت یک پروژه ساختمانی فقط به اجرای عملیات عمرانی محدود نمیشود. انتخاب روش مناسب برای مدیریت، کنترل هزینه ها، هماهنگی پیمانکاران، خرید مصالح، برنامهریزی اجرا و نظارت بر کیفیت، تأثیر مستقیمی بر موفقیت پروژه دارد.
یکی از روشهای رایج برای اجرای پروژههای ساختمانی، استفاده از پیمان مدیریت ساختمان است. در این روش، مالک یا کارفرما به جای اینکه تمام مراحل اجرا را شخصاً مدیریت کند، یک مجموعه متخصص را برای مدیریت فرآیند ساخت، هماهنگی عوامل اجرایی و کنترل مسیر پروژه انتخاب میکند.
در پيمانهاي مديريت ساخت، به شخص يا شركتي كه اين وظيفه رو بعهده مي گيرد مدير پيمان گفته ميشود.
در اين گونه قراردادها مديريت پرداخت ها، بودجه بندي، خريد و تامين كالا و حتي عقد قراردادهاي پيمانكارن جزء با كارفرما است و مدير پيمان وظيفه مديريت تهيه مستندات و مدارك و بسته هاي كاري مختلف جهت انجام كارهاي فوق و همچنين مديريت كليه امور اجراي پروژه رو بعهده داره. در برخي قراردادها ممكن است بسته به نياز كارفرما، مدير پيمان در فرايند يكپارچه سازي مهندسي پروژه نيز دخالت داشته باشد.
اما پیمان مدیریت ساختمان دقیقاً چیست؟ چه تفاوتی با پیمانکاری معمولی دارد؟ هزینه آن چگونه محاسبه می شود؟ و این روش برای چه پروژه هایی مناسب تر است؟
در این مقاله به صورت کامل بررسی میکنیم که پیمان مدیریت ساختمان چگونه کار میکند، چه مزایا و محدودیت هایی دارد و هنگام انتخاب این روش باید به چه نکاتی توجه کرد.
پیمان مدیریت ساختمان چیست؟
پیمان مدیریت ساختمان یا Management Contracting یکی از روش های اجرای پروژه است که در آن کارفرما، مدیریت فرآیند ساخت را به یک شخص یا شرکت متخصص واگذار میکند.
در این روش، پیمانکار مدیریت معمولاً مسئول اجرای مستقیم تمام فعالیت ها نیست؛ بلکه نقش مدیر و هماهنگ کننده پروژه را برعهده دارد و وظیفه برنامهریزی، کنترل، انتخاب عوامل اجرایی، مدیریت خریدها، کنترل هزینهها و نظارت بر روند اجرا را انجام میدهد.
به بیان ساده، در پیمان مدیریت ساختمان، کارفرما مالک پروژه باقی میماند اما مدیریت پیچیدگی های اجرایی را به یک تیم متخصص واگذار میکند.
این روش به خصوص برای پروژه هایی مناسب است که کارفرما قصد دارد کنترل بیشتری روی هزینه ها و تصمیم های پروژه داشته باشد، اما زمان یا تخصص کافی برای مدیریت روزانه ساخت را ندارد.

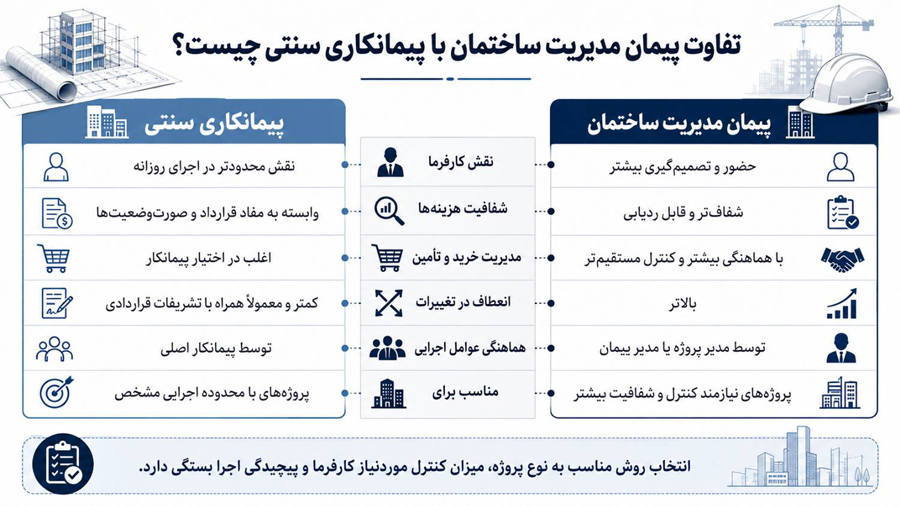

تفاوت پیمان مدیریت ساختمان با پیمانکاری سنتی چیست؟

یکی از مهمترین سؤالات کارفرمایان هنگام شروع پروژه این است که بین پیمان مدیریت و قرارداد پیمانکاری سنتی کدام روش را انتخاب کنند.
در قرارداد پیمانکاری سنتی، معمولاً کارفرما پروژه را با یک مبلغ مشخص به پیمانکار واگذار میکند و پیمانکار مسئول اجرای عملیات طبق قرارداد است.
اما در پیمان مدیریت ساختمان، ساختار همکاری متفاوت است.
| موضوع | پیمان مدیریت ساختمان | پیمانکاری سنتی |
| نقش کارفرما | تصمیمگیر و کنترلکننده | بیشتر ناظر قرارداد |
| مدیریت اجرا | توسط مدیر پیمان | توسط پیمانکار |
| کنترل خریدها | معمولاً در اختیار کارفرما | اغلب توسط پیمانکار |
| شفافیت هزینهها | بیشتر | محدودتر |
| انعطاف تغییرات | بالاتر | کمتر |
| مناسب برای | پروژههای پیچیده و حساس | پروژههای با محدوده مشخص |
در پیمان مدیریت، کارفرما دید دقیقتری نسبت به هزینهها و فرآیندهای پروژه دارد؛ زیرا خریدها و قراردادهای اجرایی معمولاً بهصورت شفاف مدیریت میشوند.
وظایف پیمانکار مدیریت ساختمان چیست؟
وظایف پیمان مدیریت ساختمان بسته به قرارداد میتواند متفاوت باشد، اما معمولاً شامل مدیریت تمام فرآیندهایی است که برای اجرای موفق پروژه نیاز هستند.
برنامه ریزی و کنترل پروژه
یکی از اصلی ترین وظایف پیمان مدیریت، تهیه برنامه اجرایی پروژه و کنترل پیشرفت آن است.
این بخش شامل موارد زیر میشود:
- تهیه برنامه زمانبندی
- کنترل پیشرفت واقعی پروژه
- شناسایی تأخیرها
- هماهنگی میان پیمانکاران
- ارائه گزارش های مدیریتی به کارفرما
مدیریت صحیح زمان باعث میشود مشکلات پروژه پیش از تبدیلشدن به بحران شناسایی شوند.
مدیریت پیمانکاران اجرایی
در پروژههای ساختمانی معمولاً چندین تیم مختلف فعالیت میکنند؛ از پیمانکار سازه و تأسیسات گرفته تا تیم های نازک کاری و نصب تجهیزات.
پیمان مدیریت ساختمان وظیفه هماهنگی این عوامل را برعهده دارد تا فعالیت ها بدون تداخل و دوبارهکاری انجام شوند.
این موضوع در پروژه های بزرگ اهمیت بیشتری دارد؛ زیرا یک تأخیر کوچک در یک بخش می تواند چندین فعالیت دیگر را تحت تأثیر قرار دهد.
مدیریت خرید و تأمین مصالح و تجهیزات
یکی از مهمترین بخشهای پیمان مدیریت، کنترل فرآیند خرید است.
مدیر پروژه باید اطمینان حاصل کند مصالح و تجهیزات موردنیاز:
- با مشخصات فنی صحیح خریداری شوند.
- در زمان مناسب وارد پروژه شوند.
- کیفیت قابل قبول داشته باشند.
- با بودجه پروژه هماهنگ باشند.
در پروژههای حرفهای، این بخش با استفاده از فرآیند مهندسی خرید و تأمین کالا انجام میشود تا تصمیمهای خرید براساس تحلیل فنی و اقتصادی گرفته شوند.
کنترل هزینه های پروژه
یکی از مهمترین دلایل انتخاب پیمان مدیریت ساختمان، افزایش شفافیت مالی است.
در این روش، هزینههای پروژه معمولاً شامل موارد زیر کنترل میشوند:
- هزینه مصالح
- هزینه پیمانکاران جزء
- هزینه تجهیزات
- هزینههای اجرایی
- هزینههای مدیریت پروژه
مدیر پروژه با کنترل مستمر هزینهها، از افزایش ناگهانی بودجه جلوگیری میکند.
هزینه پیمان مدیریت ساختمان چگونه محاسبه می شود؟
هزینه پیمان مدیریت ساختمان معمولاً به شکل درصدی از هزینه کل پروژه محاسبه میشود.
در این مدل، مدیر پروژه یا شرکت مدیریت پروژه درصد مشخصی از هزینههای اجرایی پروژه را بهعنوان حق مدیریت دریافت میکند.
فرمول کلی:
حق مدیریت = درصد مدیریت × هزینههای تأییدشده پروژه
برای مثال، اگر هزینه اجرای پروژه ۱۰۰ میلیارد تومان باشد و درصد مدیریت ۱۰ درصد تعیین شود، حق مدیریت براساس همین مبلغ محاسبه خواهد شد.
البته درصد پیمان مدیریت عدد ثابتی نیست و به عوامل مختلفی بستگی دارد.
اين موضوع باتوجه به پيچيدگي، تنوع اختيارات و مسيوليت مدير پيمان ممكنه تغيير كند اما معمولا حق الزحمه مدير پيمان در محدوده ٨ الي ١٥ درصد از كل مبلغ قرارداد پروژه قرار مي گيرد.
نكته: از آنجا كه مدير پيمان درصدي از هزينه كل پروژه را بعنوان حق الزحمه دريافت ميكند و اين عامل ممكن است در تصميم گيري هاي مالي و تطويل زماني توسط مدير پيمان تاثيرگذار باشد، لذا صلاحيت، اعتمادسازي و توان مدير پيمان اهميت ويژه اي پيدا ميكند. از اين رو كارفرما بايد از شاخص هايي همانند خوشنامي، سابقه و تجربه، اعتبار حرفه اي، صلاحيت و توان شركت ها و افراد جهت ارزيابي براي انتخاب مدير پيمان استفاده كند.
عوامل مؤثر بر هزینه پیمان مدیریت ساختمان
حجم و پیچیدگی پروژه
هرچه پروژه بزرگ تر و پیچیدهتر باشد، نیاز به نیروی مدیریتی، کنترل بیشتر و جلسات هماهنگی افزایش پیدا میکند.
برای مثال، مدیریت یک ساختمان مسکونی کوچک با یک پروژه تجاری چندطبقه یا مجموعه صنعتی شرایط یکسانی ندارد.
مدت زمان اجرای پروژه
پروژههای طولانیتر معمولاً نیازمند حضور طولانیتر تیم مدیریت هستند و این موضوع میتواند روی هزینه مدیریت اثر بگذارد.
میزان مسئولیت واگذارشده
در برخی قراردادها، مدیر پروژه فقط مسئول کنترل و هماهنگی است؛ اما در برخی دیگر، خرید، انتخاب پیمانکاران جزء و کنترل کامل اجرا نیز به او واگذار میشود.
هرچه دامنه مسئولیت بیشتر باشد، هزینه مدیریت نیز تغییر خواهد کرد.
شرایط پروژه و میزان ریسک
پروژههایی که شرایط پیچیدهتری دارند، مانند پروژههای شهری، بازسازی یا پروژههای دارای محدودیت اجرایی، معمولاً نیازمند مدیریت تخصصیتری هستند.
مزایای استفاده از پیمان مدیریت ساختمان
کنترل بهتر هزینه ها
یکی از مهمترین مزایای پیمان مدیریت، شفافیت مالی بیشتر است.
کارفرما میتواند هزینهها را مرحلهبهمرحله بررسی کند و تصمیمهای مالی را براساس اطلاعات واقعی بگیرد.
کاهش ریسک اجرایی
مدیریت حرفهای پروژه باعث میشود مشکلات اجرایی، تداخل پیمانکاران و تأخیرهای احتمالی زودتر شناسایی شوند.
دسترسی به شبکه متخصصان
شرکتهای مدیریت پروژه معمولاً تجربه همکاری با پیمانکاران و تأمینکنندگان مختلف را دارند و میتوانند انتخاب عوامل اجرایی را با دقت بیشتری انجام دهند.
افزایش کیفیت اجرا
وجود یک تیم مدیریتی مستقل باعث میشود کیفیت فعالیتها بهتر کنترل شود و اجرای پروژه فقط براساس سرعت پیش نرود.
معایب پیمان مدیریت ساختمان چیست؟
اگرچه پیمان مدیریت مزایای زیادی دارد، اما باید محدودیتهای آن نیز در نظر گرفته شود.
نیاز به کارفرمای آگاه
در این روش، کارفرما همچنان در تصمیم های مهم نقش دارد. بنابراین باید فرآیند گزارش دهی و تصمیمگیری مشخص باشد.
وابستگي موفقيت پروژه به شايستگي و توان مدير پيمان
کیفیت نتیجه نهایی ارتباط مستقیمی با تجربه و تخصص تیم مدیریت دارد.
انتخاب مجموعهای که تجربه کافی در مدیریت پروژههای مشابه ندارد، میتواند ریسک ایجاد کند.
نبود قیمت قطعی از ابتدا
برخلاف برخی قراردادهای پیمانکاری مقطوع، در پیمان مدیریت معمولاً هزینه واقعی پروژه براساس هزینههای اجرا مشخص میشود.
به همین دلیل کنترل بودجه و گزارشدهی دقیق اهمیت زیادی دارد.
پیمان مدیریت ساختمان برای چه پروژه هایی مناسب است؟
این روش معمولاً برای پروژههایی مناسبتر است که:
- کارفرما میخواهد کنترل بیشتری روی تصمیمها داشته باشد.
- پروژه چندین پیمانکار تخصصی دارد.
- خرید مصالح و تجهیزات اهمیت زیادی دارد.
- پروژه پیچیدگی اجرایی بالایی دارد.
- کارفرما تجربه کافی برای مدیریت روزانه ساخت ندارد.
- کیفیت و زمان تحویل اهمیت بالایی دارد.

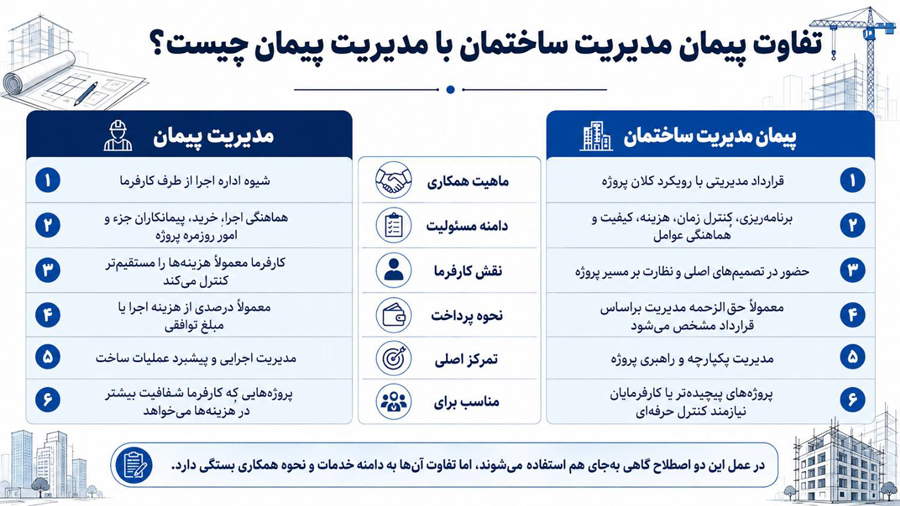

تفاوت پیمان مدیریت ساختمان با مدیریت پیمان چیست؟
در بسیاری از مواقع اصطلاح پیمان مدیریت و مدیریت پیمان به جای یکدیگر استفاده میشوند.
در عمل، هر دو به مدلی اشاره دارند که در آن یک مجموعه متخصص، مدیریت فرآیند اجرای پروژه را برعهده میگیرد.
بااینحال، نوع مسئولیتها، نحوه پرداخت و دامنه اختیارات باید در قرارداد مشخص شود.
مهمترین موضوع این است که کارفرما دقیقاً بداند چه خدماتی را از مدیر پروژه انتظار دارد.
در قرارداد پیمان مدیریت ساختمان چه مواردی باید مشخص شود؟
یک قرارداد حرفهای باید جزئیات همکاری را شفاف کند.
موارد مهم شامل:
- محدوده خدمات مدیریت
- مسئولیتهای کارفرما
- مسئولیتهای مدیر پروژه
- نحوه پرداخت حق مدیریت
- نحوه تأیید هزینهها
- فرآیند انتخاب پیمانکاران
- فرآیند خرید مصالح
- نحوه گزارشدهی
- شرایط تغییرات پروژه
- نحوه حل اختلاف
شفافیت قرارداد، یکی از مهمترین عوامل موفقیت پیمان مدیریت است. در قراردادهاي مديريت پيمان بايد فرايندهاي داخلي انجام كار و حدود اختيارات شفاف باشد.
چگونه بهترین شرکت پیمان مدیریت ساختمان را انتخاب کنیم؟
انتخاب شرکت مدیریت پروژه باید براساس تجربه واقعی و توان اجرایی انجام شود.
مهمترین معیارها عبارتاند از:
- سابقه مدیریت پروژههای مشابه
- تجربه تیم فنی
- توان کنترل هزینه و زمان
- شناخت بازار تأمینکنندگان
- سیستم گزارشدهی شفاف
- تجربه مدیریت پیمانکاران متعدد
- توانایی حل مسائل اجرایی
یک شرکت مناسب باید فقط نقش ناظر نداشته باشد؛ بلکه بتواند پروژه را از مرحله برنامهریزی تا تحویل نهایی مدیریت کند.
نقش گروه ارشتات در مدیریت پروژه های ساختمانی
گروه ارشتات با بهرهگیری از تیم متخصص مهندسی و اجرایی، خدمات مدیریت پروژههای ساختمانی را با تمرکز بر کنترل زمان، هزینه، کیفیت و هماهنگی عوامل پروژه ارائه میدهد.
در مدل پیمان مدیریت ساختمان، هدف فقط کنترل عملیات اجرایی نیست؛ بلکه ایجاد یک ساختار مدیریتی منظم برای تصمیمگیری بهتر، کاهش ریسکها و افزایش بهرهوری پروژه است.
تجربه در مدیریت حرفه ای پروژه های ساختمانی، مهندسی خرید، تأمین کالا و هماهنگی پیمانکاران باعث میشود پروژه با دیدی یکپارچه از مرحله برنامهریزی تا اجرا مدیریت شود.
سوالات متداول درباره پیمان مدیریت ساختمان
پیمان مدیریت ساختمان یعنی چه؟
پیمان مدیریت ساختمان روشی است که در آن کارفرما مدیریت فرآیند ساخت، هماهنگی پیمانکاران، خریدها و کنترل پروژه را به یک تیم متخصص واگذار میکند.
هزینه پیمان مدیریت ساختمان چند درصد است؟
درصد پیمان مدیریت ثابت نیست و براساس حجم پروژه، میزان مسئولیت، مدت اجرا و پیچیدگی پروژه تعیین میشود.
تفاوت پیمان مدیریت و پیمانکاری چیست؟
در پیمانکاری، معمولاً پیمانکار مسئول اجرای کار با مبلغ مشخص است؛ اما در پیمان مدیریت، تمرکز اصلی روی مدیریت و هماهنگی فرآیند ساخت است.
آیا پیمان مدیریت برای پروژههای کوچک هم مناسب است؟
بله، اما باید براساس پیچیدگی پروژه و نیاز کارفرما بررسی شود.
