Procurement Plan چیست؟
در پروژه های ساختمانی و عمرانی، خرید مصالح و تجهیزات زمانی موفق است که پیش از رسیدن کارگاه به مرحله نیاز، برای آن برنامه مشخصی وجود داشته باشد. اگر میلگرد، تجهیزات مکانیکی، تابلو برق یا یک کالای سفارشی زمانی سفارش داده شود که فعالیت اجرایی منتظر آن است، حتی یک خرید صحیح نیز میتواند باعث توقف پروژه شود. از طرف دیگر، خرید بسیار زودهنگام سرمایه پروژه را درگیر میکند و هزینه انبارداری و نگهداری را افزایش میدهد.
اینجاست که Procurement Plan یا برنامه تأمین و خرید پروژه اهمیت پیدا میکند. Procurement Plan مشخص میکند پروژه چه کالاها، خدمات یا پیمانهایی نیاز دارد، چه زمانی باید فرآیند خرید آنها آغاز شود، از چه روشی تأمین شوند و چه تاریخی باید در اختیار تیم اجرا قرار بگیرند.
بانک جهانی Procurement Plan را یک برنامه عملیاتی تفصیلی میداند که فعالیتهای خرید و زمانبندی آنها را مشخص میکند. در چارچوبهای جدیدتر این نهاد نیز برنامه خرید در کنار استراتژی تدارکات پروژه استفاده میشود تا فرآیند تأمین با اهداف پروژه و دستیابی به ارزش مناسب در برابر هزینه هماهنگ باشد.
بنابراین Procurement Plan یک فهرست خرید ساده نیست؛ بلکه بخشی از سیستم مدیریت پروژه، کنترل زمان، بودجه و ریسک تأمین است.
نقش مهندسی خرید در تدوین و مدیریت برنامه تأمین پروژه
واحد مهندسی خرید نقش مهمی در تهیه، کنترل و بهروزرسانی برنامه تأمین پروژه دارد. در پروژههای کوچک ممکن است تدوین برنامه تأمین توسط تیم تدارکات یا بازرگانی و با هماهنگی واحدهای مهندسی و اجرا انجام شود؛ اما حتی در این پروژهها نیز بهتر است این فرآیند با رویکردی تخصصی و ساختاریافته انجام شود. در پروژههای بزرگ و پیچیده، تهیه و مدیریت برنامه تأمین بهصورت حرفهای توسط واحد مهندسی خرید یک ضرورت است.
مهندسی خرید بهعنوان حلقه اتصال میان بخشهای مختلف پروژه عمل میکند. این واحد در داخل پروژه، ارتباط میان واحد مهندسی، تدارکات، کنترل پروژه و تیم اجرایی را برقرار میکند و در خارج از پروژه نیز با تأمینکنندگان، سازندگان و تولیدکنندگان در ارتباط است.
مهندسی خرید با ایجاد هماهنگی میان عوامل داخلی پروژه، نیازهای فنی، زمانبندی اجرا و الزامات تأمین را جمعآوری کرده و برنامه تأمین را تدوین میکند. از طرف دیگر، این واحد با حضور مستمر در بازار تأمین، بررسی وضعیت واقعی تولیدکنندگان، شرایط عرضه، ظرفیت ساخت و محدودیتهای بازار، اطلاعات لازم را برای بهروزرسانی برنامه خرید در اختیار پروژه قرار میدهد.
در تهیه برنامه تأمین، زمانبندی خرید باید براساس تاریخ موردنیاز کالا در پروژه و بهصورت عقبگرد برنامه ریزی شود. در این فرآیند، تمام مراحل تأمین باید در نظر گرفته شوند:
- تاریخ نیاز کالا در محل پروژه
- حمل کالا به پروژه
- ترخیص از گمرک (برای کالاهای خارجی)
- بازرسی و کنترل کیفیت
- ساخت و تولید
- تأیید مدارک فنی و نهاییسازی مشخصات
- انتخاب تأمینکننده و انجام فرآیند خرید
مرحله ترخیص از گمرک برای کالاهای خارجی اهمیت ویژهای دارد؛ زیرا بسیاری از تجهیزات پس از آمادهشدن و حمل، در این مرحله با مشکلاتی مانند تأخیر در مدارک، محدودیتهای وارداتی یا فرآیندهای اداری مواجه میشوند و زمان قابل توجهی از برنامه پروژه از بین میرود.
به همین دلیل، برنامه تأمین موفق باید علاوه بر زمان ساخت و حمل، ریسکهای واقعی بازار، شرایط تأمینکنندگان و فرآیندهای اجرایی مانند ترخیص را نیز در نظر بگیرد. نقش مهندسی خرید این است که با مدیریت این ارتباطات، اطمینان حاصل کند کالا و تجهیزات موردنیاز پروژه در زمان مناسب و با شرایط فنی و اقتصادی مطلوب تأمین شوند.
Procurement Plan چیست؟
Procurement Plan سندی است که نیازهای خرید و تأمین پروژه را به فعالیتهای مشخص و زمانبندیشده تبدیل میکند. در این برنامه تعیین می شود چه کالا، تجهیز، خدمت یا بسته پیمانکاری باید تهیه شود، مسئول هر مرحله چه کسی است، فرآیند استعلام و انتخاب تأمینکننده چه زمانی انجام میشود و کالا در چه تاریخی باید به پروژه برسد.
برای مثال، اینکه پروژه به یک دستگاه هواساز نیاز دارد تنها یک «نیاز خرید» است. اما در Procurement Plan باید مشخص شود:
چه زمانی مشخصات فنی دستگاه نهایی میشود، استعلام چه زمانی ارسال خواهد شد، ارزیابی پیشنهادها چقدر زمان میبرد، سفارش چه تاریخی ثبت میشود، ساخت دستگاه چند ماه طول میکشد و در نهایت چه زمانی باید در کارگاه تحویل داده شود.
در واقع، برنامه تأمین فاصله میان نیاز اجرایی پروژه و فعالیت های خرید را مدیریت میکند.
PMI نیز در منابع مرتبط با مدیریت قرارداد و تدارکات تأکید میکند که استراتژی Procurement باید در مراحل توسعه پروژه و با توجه به عواملی مانند میزان قطعیت محدوده، زمان، هزینه و دسترسی به منابع تعیین شود.

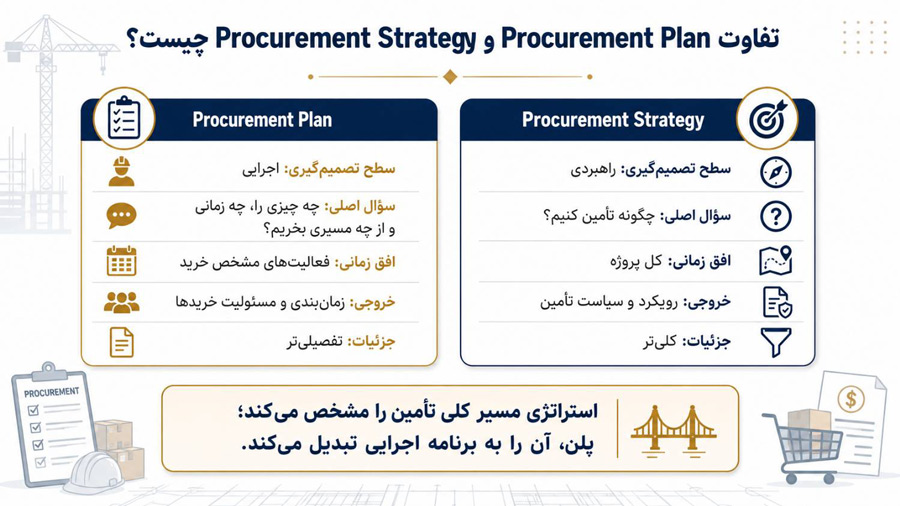

تفاوت Procurement Plan و Procurement Strategy چیست؟
این دو مفهوم به یکدیگر مرتبطاند، اما یکسان نیستند.
Procurement Strategy یا استراتژی تأمین در سطح بالاتری قرار دارد و مشخص میکند پروژه اساساً چگونه قصد دارد نیازهای خود را از بازار تأمین کند. برای مثال، آیا خرید مستقیم انجام شود یا بسته EPC تعریف شود؟ آیا یک تأمینکننده اصلی انتخاب شود یا سفارش بین چند فروشنده تقسیم شود؟ آیا خرید داخلی مناسب است یا واردات؟
APM نیز Procurement Strategy را رویکرد سطحبالای سازمان برای تأمین کالا و خدمات موردنیاز پروژه از منابع خارجی تعریف میکند.
در مقابل، Procurement Plan برنامه اجرایی همین تصمیم هاست.
| موضوع | Procurement Strategy | Procurement Plan |
| سطح تصمیمگیری | راهبردی | اجرایی |
| سؤال اصلی | چگونه تأمین کنیم؟ | چه چیزی را، چه زمانی و از چه مسیری بخریم؟ |
| افق زمانی | کل پروژه | فعالیتهای مشخص خرید |
| خروجی | روش و سیاست تأمین | زمانبندی و مسئولیت خریدها |
| جزئیات | کلیتر | تفصیلیتر |
به زبان ساده، استراتژی تأمین جهت حرکت را تعیین میکند و Procurement Plan آن را به برنامه قابل اجرا تبدیل میکند.
چرا Procurement Plan در پروژه های عمرانی مهم است؟
در پروژه عمرانی، بسیاری از فعالیتها مستقیماً به آمادهبودن مصالح و تجهیزات وابستهاند. بدون برنامه تأمین، واحد خرید معمولاً زمانی وارد عمل میشود که کارگاه اعلام کند «این کالا فوراً لازم است».
در چنین شرایطی پروژه مجبور میشود میان قیمت، کیفیت و سرعت یکی را قربانی کند.
برنامهریزی درست خرید باعث میشود زمان موردنیاز برای تهیه مشخصات، استعلام، ارزیابی، مذاکره، تولید، حمل و تحویل قبل از تاریخ مصرف کالا دیده شود.
اهمیت Procurement Plan را میتوان در یک مثال ساده مشاهده کرد. اگر آسانسور یک پروژه ۲۰ هفته زمان ساخت و تحویل داشته باشد، سفارش آن نمیتواند در هفتهای آغاز شود که تیم اجرا آماده نصب است. تاریخ نصب باید به عقب محاسبه شود تا مشخص شود فرآیند مهندسی خرید چند ماه زودتر باید آغاز شود.
بانک جهانی نیز Procurement Planning را ابزاری برای دستیابی به Value for Money و تحقق اهداف پروژه معرفی میکند. ADB هم تحلیل بازار را یکی از بخشهای مهم برنامهریزی استراتژیک خرید در پروژههای تأمینشده توسط این نهاد میداند.
Procurement Plan شامل چه اطلاعاتی است؟
ساختار برنامه تأمین به نوع پروژه بستگی دارد، اما یک Procurement Plan کاربردی معمولاً باید چند گروه اطلاعات اصلی را کنار هم قرار دهد.
مشخصات بسته خرید
اول باید مشخص شود دقیقاً چه چیزی قرار است تهیه شود. عنوان کلی مانند «تجهیزات مکانیکی» برای کنترل خرید کافی نیست.
هر بسته بهتر است دارای یک Procurement Package مشخص باشد؛ مانند:
پکیج تأمین چیلرها، پکیج خرید تابلوهای برق، تأمین میلگرد سازه، اجرای نما یا خرید تجهیزات آتشنشانی.
این تفکیک باعث میشود بتوان برای هر بسته مسئول، زمان، بودجه و تأمینکننده مشخصی تعریف کرد.
تاریخ نیاز در پروژه
مهمترین تاریخ Procurement Plan، تاریخ سفارش نیست؛ بلکه Required on Site Date یا تاریخی است که کالا باید در محل پروژه حاضر باشد.
تمام مراحل خرید باید از این تاریخ به عقب برنامهریزی شوند.
اگر یک تجهیز ۱۰ هفته Lead Time داشته باشد و چهار هفته نیز برای استعلام، ارزیابی و ثبت سفارش لازم باشد، فرآیند Procurement حداقل ۱۴ هفته پیش از تاریخ نیاز باید آغاز شود.
Lead Time
Lead Time مدت زمانی است که از شروع فرآیند تأمین یا ثبت سفارش تا آمادهشدن کالا برای تحویل طول میکشد.
برای یک محصول موجود در بازار ممکن است این زمان چند روز باشد، اما در تجهیزات سفارشی یا وارداتی میتواند چند ماه طول بکشد.
برخی عوامل مؤثر بر Lead Time عبارتاند از طراحی و تأیید نقشههای سازنده، زمان تولید، بازرسی، حمل، ترخیص و محدودیتهای بازار.
روش خرید
Procurement Plan باید مشخص کند هر بسته با چه روشی تأمین میشود.
بسته به ساختار پروژه، روش تأمین میتواند خرید مستقیم، استعلام چند فروشنده، مناقصه، قرارداد پیمانکاری، قرارداد ساخت یا روشهای یکپارچهتر باشد.
انتخاب روش خرید باید با ارزش قرارداد، پیچیدگی کالا، تعداد تأمینکنندگان بازار و ریسک پروژه متناسب باشد. ADB نیز در راهنماهای تدارکاتی خود بین روشها و ساختارهای مختلف انتخاب و ارزیابی تأمینکنندگان تمایز قائل میشود.
مراحل تهیه Procurement Plan
تهیه برنامه تأمین بهتر است پس از مشخصشدن ساختار شکست پروژه و برنامه اولیه اجرا انجام شود. Procurement Plan باید از برنامه پروژه تغذیه کند، نه اینکه مستقل از آن ساخته شود.
۱. استخراج نیازهای خرید از محدوده پروژه
ابتدا نقشهها، BOQ، مشخصات فنی و WBS بررسی میشوند تا تمام کالاها، خدمات و پیمانهایی که باید از منابع خارج پروژه تهیه شوند شناسایی شوند.
در یک پروژه ساختمانی این فهرست ممکن است از میلگرد و سیمان شروع شود و تا آسانسور، چیلر، تابلو برق، تجهیزات آتشنشانی، نما و خدمات پیمانکاران تخصصی ادامه پیدا کند.
در این مرحله همکاری میان تیم طراحی و مهندسی خرید و تأمین کالا اهمیت زیادی دارد؛ زیرا نیاز خرید باید بر اساس مشخصات واقعی پروژه تعریف شود، نه صرفاً نام عمومی محصول.
۲. تقسیم نیازها به Procurement Package
همه کالاها نباید الزاماً بهصورت جداگانه خریداری شوند.
گاهی ترکیب چند قلم در یک پکیج باعث هماهنگی بهتر میشود و در شرایط دیگر تفکیک آنها رقابت و کنترل هزینه را افزایش میدهد.
برای مثال، تجهیزات سیستم سرمایش ممکن است از یک مجموعه تأمین شوند، اما تجهیزات برق نیاز به مناقصه جداگانه داشته باشند.
تصمیم درباره Package Breakdown باید براساس بازار، قراردادها، حجم کار و برنامه اجرا انجام شود. APM نیز در راهنماهای قرارداد و Procurement به اهمیت تقسیم بستههای کاری و مدیریت مراحل مختلف تأمین اشاره میکند.
۳. تعیین تاریخ نیاز هر بسته
در مرحله بعد مشخص میشود هر کالا دقیقاً چه زمانی برای اجرا لازم است.
برای مثال:
- میلگرد فونداسیون باید پیش از شروع آرماتوربندی تحویل شود.
- تجهیزات تأسیساتی باید پیش از مراحل نصب در پروژه حاضر باشند.
- متریال نازککاری نباید ماهها قبل از آمادهشدن فضای اجرا وارد کارگاه شود.
این تاریخها مستقیماً از برنامه زمانبندی پروژه استخراج میشوند.
۴. محاسبه زمان لازم برای Procurement
بعد از تعیین تاریخ نیاز، مراحل Procurement از انتها به ابتدا محاسبه میشوند.
برای یک تجهیز ممکن است مسیر زیر وجود داشته باشد:
تاریخ نیاز در سایت ← حمل ← بازرسی نهایی ← تولید ← تأیید مدارک سازنده ← ثبت سفارش ← مذاکره ← ارزیابی پیشنهادها ← دریافت استعلام ← نهاییشدن مشخصات فنی.
این Backward Planning باعث میشود تاریخ واقعی شروع فرآیند خرید مشخص شود.
۵. تعیین مسئولیت ها
برای هر مرحله باید مسئول مشخص باشد.
مهندسی مشخصات فنی را آماده میکند، واحد Procurement استعلام و مذاکره را انجام میدهد، کنترل پروژه تاریخها را پیگیری میکند و واحد مالی بودجه و پرداختها را کنترل میکند.
نبود مسئول مشخص یکی از دلایل اصلی معطلماندن سفارشها بین واحدهای مختلف است.
نمونه ساده Procurement Plan پروژه ساختمانی
یک Procurement Plan اولیه میتواند ساختاری مانند جدول زیر داشته باشد:
| بسته خرید | تاریخ نیاز در سایت | Lead Time | شروع استعلام | ثبت سفارش | وضعیت |
| میلگرد فونداسیون | ۱۵ مهر | ۲ هفته | ۲۰ شهریور | ۱ مهر | در حال استعلام |
| آسانسور | ۱۵ اسفند | ۱۸ هفته | ۱۵ مهر | ۱ آبان | برنامهریزیشده |
| چیلر | ۱ اردیبهشت | ۲۰ هفته | ۱۵ آبان | ۱ آذر | برنامهریزیشده |
| تابلو برق اصلی | ۱۵ فروردین | ۱۲ هفته | ۱۵ آذر | ۱ دی | برنامهریزیشده |
| متریال نما | ۱ اسفند | ۶ هفته | ۱ دی | ۱۵ دی | برنامهریزیشده |
در پروژه واقعی معمولاً ستونهای بیشتری مانند تأمینکننده، ارزش قرارداد، مسئول، روش خرید، تاریخ دریافت پیشنهاد، وضعیت تأیید فنی، تاریخ پرداخت و وضعیت حمل اضافه میشوند.
ارتباط Procurement Plan با برنامه زمانبندی پروژه
Procurement Plan نباید یک فایل جداگانه باشد که فقط واحد خرید از آن استفاده کند.
هر خرید مهم باید به فعالیتهای برنامه زمانبندی پروژه متصل شود.
فرض کنید فعالیت «نصب چیلر» در برنامه برای اول اردیبهشت پیشبینی شده است. اگر چیلر ۲۰ هفته Lead Time دارد، باید فعالیتهای طراحی، استعلام، ارزیابی، سفارش، تولید و حمل نیز پیش از آن در برنامه دیده شوند.
در پروژههای حرفهای، اقلام Long Lead بهعنوان فعالیتهای قابل کنترل وارد برنامه میشوند.
این ارتباط به کارشناس کنترل پروژه اجازه میدهد تأخیر خرید را قبل از رسیدن به مرحله اجرا شناسایی کند.
Long Lead Item چیست و چرا در Procurement Plan اهمیت دارد؟
Long Lead Item کالایی است که تهیه آن نسبت به سایر اقلام زمان بیشتری نیاز دارد و تأخیر در سفارش آن میتواند برنامه پروژه را تحت تأثیر قرار دهد.
نمونههای متداول در پروژههای ساختمانی و صنعتی میتوانند شامل آسانسور، چیلر، ژنراتور، تابلوهای خاص، تجهیزات وارداتی و بعضی مصالح سفارشی باشند.
این اقلام باید در ابتدای پروژه شناسایی شوند.
اگر یک تجهیز شش ماه زمان تأمین دارد، نمیتوان تصمیم نهایی درباره آن را چند هفته قبل از نصب گرفت. طراحی، بودجه و تأییدات مربوط به چنین اقلامی باید زودتر بسته شوند.

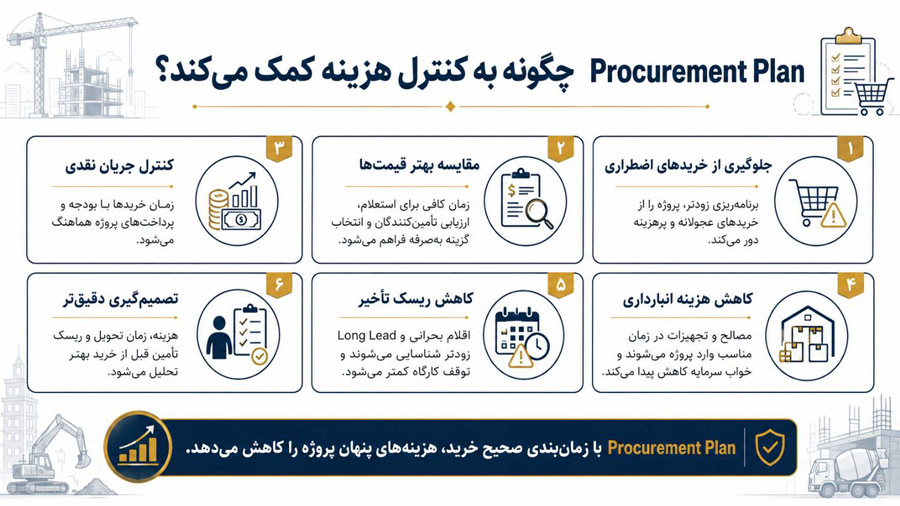

Procurement Plan چگونه به کنترل هزینه کمک میکند؟
خرید اضطراری معمولاً قدرت مذاکره پروژه را کاهش میدهد.
وقتی کالا فوراً موردنیاز است، تیم خرید فرصت محدودی برای بررسی چند تأمینکننده، مذاکره قیمت یا اصلاح شرایط پرداخت دارد.
برنامهریزی زودتر به پروژه اجازه میدهد پیشنهادها را مقایسه کند و تصمیم را فقط براساس سرعت تحویل نگیرد.
از طرف دیگر، Procurement Plan باید با Cash Flow پروژه هماهنگ باشد. اگر تمام خریدهای بزرگ در یک دوره کوتاه انجام شوند، ممکن است پروژه با فشار نقدینگی مواجه شود.
بنابراین زمان خرید باید علاوه بر برنامه اجرا، با بودجه و برنامه پرداخت نیز هماهنگ شود.
نقش تحلیل بازار در برنامه تأمین
یکی از بخشهایی که گاهی در پروژهها نادیده گرفته میشود، بررسی بازار پیش از تصمیم خرید است.
قبل از نهاییکردن Procurement Plan باید مشخص شود چند تأمینکننده برای کالا وجود دارد، ظرفیت آنها چقدر است، محصول داخلی است یا وارداتی، وضعیت تولید چگونه است و چه ریسکهایی ممکن است تأمین را مختل کنند.
ADB تحلیل بازار را یکی از مراحل مهم در توسعه برنامه تأمین استراتژیک پروژه میداند و از ۲۰۲۶ برای قراردادهای بینالمللی مشمول چارچوب خود، Early Market Engagement را نیز الزامی کرده است.
در پروژههای خصوصی نیز همین منطق کاربرد دارد: شناخت بازار قبل از برنامهریزی، تخمین Lead Time و روش خرید را واقعیتر میکند.
ریسک های مهم در Procurement Plan
Procurement همیشه با عدم قطعیت همراه است.
ممکن است تأمینکننده نتواند به موقع تولید کند، قیمت مواد اولیه تغییر کند یا کالای وارداتی با مشکل حمل مواجه شود. PMI نیز در منابع مدیریت ریسک Procurement به ریسکهایی مانند قابلیت اطمینان تأمینکننده و یکپارچهسازی محصول اشاره کرده است.
برنامه خرید باید برای اقلام حساس، ریسکها را از ابتدا در نظر بگیرد.
برای مثال، در یک کالای بحرانی میتوان تأمینکننده جایگزین شناسایی کرد، بخشی از Float زمانی ایجاد کرد یا سفارش را زودتر انجام داد.
در واقع Procurement Plan فقط پاسخ به سؤال «چه زمانی بخریم؟» نیست؛ بلکه باید پاسخ دهد اگر خرید طبق انتظار پیش نرفت چه اتفاقی میافتد؟
Procurement Plan در پروژه EPC
در پروژه EPC اهمیت Procurement Plan بیشتر میشود، زیرا Engineering، Procurement و Construction مستقیماً به یکدیگر وابستهاند.
طراحی باید به موقع اطلاعات لازم را برای خرید آزاد کند، Procurement باید کالا را مطابق برنامه تحویل دهد و Construction نیز باید جبهه کاری لازم برای نصب را آماده کند.
برای مثال، اگر طراحی یک تجهیز دیر نهایی شود، استعلام دیر شروع میشود؛ سفارش عقب میافتد و در نهایت تیم اجرا با تأخیر تجهیز مواجه میشود.
به همین دلیل در پروژههای EPC معمولاً Procurement Schedule با Engineering Schedule و Construction Schedule یکپارچه میشود.
این هماهنگی بخش مهمی از خدمات مدیریت پروژه های ساختمانی و پروژههای عمرانی پیچیده است.
Procurement Plan چه ارتباطی با تأمین مصالح ساختمانی دارد؟
در پروژه ساختمانی، همه مصالح نیاز به فرآیند خرید پیچیده ندارند.
مصالح عمومی ممکن است Lead Time کوتاهی داشته باشند، اما حتی برای آنها نیز مقدار و زمان تحویل اهمیت دارد.
برای مثال، خرید تمام بلوک یا سیمان پروژه در ابتدای کار لزوماً تصمیم خوبی نیست. باید فضای انبار، میزان مصرف و احتمال آسیب یا خواب سرمایه بررسی شود.
یک برنامه مناسب برای تأمین مصالح ساختمانی مشخص میکند چه مقدار از کالا در چه مرحلهای وارد پروژه شود.
به این ترتیب، Procurement Plan هم از توقف کارگاه جلوگیری میکند و هم مانع خرید و انبار بیش از نیاز میشود.
Procurement Plan هر چند وقت یک بار باید بهروزرسانی شود؟
Procurement Plan یک سند ثابت نیست.
اگر برنامه پروژه تغییر کند، تاریخهای خرید نیز ممکن است نیاز به اصلاح داشته باشند. تأخیر طراحی، تغییر جبهه کاری، تغییر تأمینکننده یا افزایش Lead Time همگی میتوانند برنامه تأمین را تغییر دهند.
بانک جهانی نیز در چارچوب Procurement خود برنامههای خرید را اسناد قابل بهروزرسانی در طول اجرای پروژه میداند و نمونههای رسمی Procurement Plan پروژهها نیز بهصورت دورهای منتشر و اصلاح میشوند.
در پروژه ساختمانی، بهتر است وضعیت اقلام مهم Procurement همراه با جلسات کنترل پروژه بررسی شود و برای اقلام بحرانی بهصورت مستمر پیگیری انجام گیرد.
داشبورد Procurement چه اطلاعاتی باید نشان دهد؟
مدیر پروژه نباید برای فهمیدن وضعیت خرید مجبور باشد صدها ردیف Procurement Plan را بررسی کند.
یک داشبورد مناسب میتواند مهمترین وضعیتها را نمایش دهد:
- تعداد بستههای برنامهریزیشده
- خریدهای تکمیلشده
- سفارشهای در حال تولید
- سفارشهای دارای تأخیر
- اقلام Long Lead
- خریدهای نزدیک به Deadline
- وضعیت بودجه خرید
- اقلام منتظر تأیید فنی
استفاده از رنگبندی وضعیتها مانند On Track، At Risk و Delayed کمک میکند مشکلات سریعتر دیده شوند.
اشتباهات رایج در تهیه Procurement Plan
یکی از رایجترین اشتباهات این است که Procurement Plan بعد از شروع عملیات اجرایی تهیه شود. در این حالت بسیاری از اقلام Long Lead ممکن است از قبل وارد محدوده بحرانی شده باشند.
اشتباه دیگر، درنظرگرفتن فقط زمان تولید کالا و نادیدهگرفتن زمان مهندسی، تأیید مدارک، استعلام، مذاکره، حمل و بازرسی است.
گاهی نیز واحد خرید برنامه خود را مستقل از برنامه اجرایی تهیه میکند. نتیجه این وضعیت، تحویل کالا در تاریخی است که یا بسیار زود است یا زمانی اتفاق میافتد که کارگاه منتظر آن مانده است.
از دیگر خطاهای مهم میتوان به تعییننکردن مسئولیتها، استفاده از Lead Time غیرواقعی، بهروزرسانینکردن برنامه و نادیدهگرفتن ریسک تأمینکننده اشاره کرد.
چک لیست تهیه Procurement Plan
قبل از نهاییکردن برنامه تأمین، بهتر است مطمئن شوید:
- تمام کالاها، خدمات و پیمانهای اصلی شناسایی شدهاند.
- بستههای Procurement مشخص هستند.
- مشخصات فنی هر بسته بهاندازه کافی تعریف شده است.
- تاریخ Required on Site از برنامه اجرایی استخراج شده است.
- Lead Time واقعی هر کالا بررسی شده است.
- اقلام Long Lead مشخص شدهاند.
- روش تأمین هر بسته تعیین شده است.
- مسئول هر مرحله مشخص است.
- بودجه و جریان نقدی در نظر گرفته شدهاند.
- ریسکهای اصلی تأمین شناسایی شدهاند.
- فعالیتهای خرید مهم به برنامه کنترل پروژه متصل هستند.
- مکانیزم بهروزرسانی و گزارشدهی تعریف شده است.
یک Procurement Plan خوب چه ویژگی هایی دارد؟
برنامه تأمین خوب، سندی نیست که فقط تمام خریدها را در یک جدول ثبت کند. باید بتوان از آن برای تصمیمگیری استفاده کرد.
اگر مدیر پروژه با نگاهکردن به Procurement Plan نتواند بفهمد کدام خرید ممکن است اجرای پروژه را متوقف کند، برنامه به اندازه کافی کاربردی نیست.
یک Procurement Plan مناسب باید ارتباط روشنی میان نیاز فنی، تاریخ اجرا، زمان خرید، وضعیت تأمینکننده، بودجه و ریسک ایجاد کند.
همچنین باید بهاندازه کافی ساده باشد که تیمهای مهندسی، خرید، کنترل پروژه و کارگاه بتوانند از یک نسخه مشترک استفاده کنند.
نقش گروه ارشتات در مهندسی خرید و برنامه ریزی تأمین پروژه
در پروژههای ساختمانی و عمرانی، مدیریت صحیح Procurement نیازمند هماهنگی بین طراحی، خرید و اجرا است. اگر هرکدام از این بخشها مستقل از دیگری فعالیت کنند، حتی تأمینکننده مناسب نیز نمیتواند مانع تأخیر پروژه شود.
گروه ارشتات با ارائه خدمات مهندسی خرید و تأمین کالا، تأمین مصالح ساختمانی، مدیریت پروژه های ساختمانی و اجرای پروژه های عمرانی میتواند فرآیند خرید را با نیاز واقعی و برنامه اجرایی پروژه هماهنگ کند.
این رویکرد کمک میکند اقلام بحرانی زودتر شناسایی شوند، زمان سفارش با برنامه اجرا هماهنگ باشد و تصمیم خرید تنها براساس قیمت اولیه انجام نشود.
سؤالات متداول درباره Procurement Plan
Procurement Plan به زبان ساده چیست؟
برنامهای است که مشخص میکند پروژه چه کالاها و خدماتی نیاز دارد، فرآیند خرید هرکدام چه زمانی شروع میشود و چه تاریخی باید تحویل شوند.
تفاوت Procurement Plan و Purchase List چیست؟
Purchase List معمولاً فقط فهرست اقلام موردنیاز را نشان میدهد؛ اما Procurement Plan علاوه بر قلم کالا، تاریخها، روش خرید، Lead Time، مسئولیت و وضعیت تأمین را نیز کنترل میکند.
چه کسی Procurement Plan را تهیه میکند؟
در پروژههای بزرگ معمولاً واحد Procurement با همکاری مهندسی، کنترل پروژه، مدیر پروژه و واحد مالی آن را تهیه و بهروزرسانی میکند.
Procurement Plan در چه مرحلهای باید تهیه شود؟
نسخه اولیه باید در مراحل برنامهریزی پروژه تهیه شود و با تکمیل طراحی و برنامه زمانبندی، جزئیات آن افزایش پیدا کند.
آیا Procurement Plan فقط برای پروژه EPC است؟
خیر. هر پروژهای که به خرید کالا، خدمات یا استفاده از پیمانکار خارجی نیاز دارد میتواند از برنامه تأمین استفاده کند. در EPC فقط اهمیت یکپارچگی آن با طراحی و اجرا بیشتر است.
Lead Time در Procurement Plan چیست؟
مدتی است که برای آمادهسازی و تأمین یک کالا نیاز است و ممکن است فرآیند تولید، تأییدات، حمل و سایر مراحل را در بر بگیرد.
Procurement Plan باید به برنامه زمانبندی متصل باشد؟
برای اقلام مهم، بله. تاریخ خرید باید از تاریخ نیاز واقعی در برنامه اجرا استخراج شود تا تأخیر Procurement پیش از ایجاد توقف در کارگاه قابل شناسایی باشد.
جمع بندی
در پاسخ به این سؤال که Procurement Plan چیست، میتوان گفت برنامه تأمین نقشه زمانی و اجرایی خریدهای پروژه است. این برنامه مشخص میکند چه چیزی باید تهیه شود، چه زمانی فرآیند تأمین آغاز شود، چه کسی مسئول آن است و چه تاریخی کالا باید به پروژه برسد.
ارزش واقعی Procurement Plan زمانی مشخص میشود که به برنامه زمانبندی، مهندسی، بودجه و اجرای پروژه متصل باشد. شناسایی اقلام Long Lead، برنامهریزی از تاریخ نیاز به عقب، بررسی بازار، کنترل ریسک و بهروزرسانی منظم، مهمترین عوامل مؤثر در تهیه یک برنامه قابل استفاده هستند.
در پروژه های عمرانی و EPC، Procurement Plan به تیم پروژه اجازه میدهد مشکلات خرید را پیش از تبدیلشدن به توقف کارگاه شناسایی کند و فرآیند مهندسی، تأمین و اجرا را با یکدیگر هماهنگ نگه دارد.
