Vendor List چیست؟
در پروژه های عمرانی، ساختمانی و صنعتی، انتخاب تأمینکننده مناسب فقط به دریافت چند استعلام قیمت محدود نمیشود. پروژهها معمولاً با تعداد زیادی فروشنده، سازنده، پیمانکار و تأمینکننده روبهرو هستند و اگر این مجموعه ها بدون ساختار مشخص بررسی شوند، احتمال انتخاب اشتباه، تأخیر در خرید و افزایش ریسک پروژه بیشتر میشود.
یکی از ابزارهای مهم برای مدیریت این فرآیند، Vendor List یا فهرست تأمینکنندگان است. Vendor List مجموعه ای ساختاریافته از فروشندگان و سازندگانی است که برای تأمین کالا، تجهیزات یا خدمات پروژه شناسایی و ارزیابی شدهاند و میتوان از میان آنها گزینه مناسب را برای استعلام، مناقصه یا خرید انتخاب کرد.
در پروژههای حرفهای، Vendor List فقط یک فایل اکسل شامل نام شرکتها نیست. این فهرست باید اطلاعات فنی، سوابق، توان تأمین، وضعیت مالی، کیفیت عملکرد، محدوده کالا و تجربه پروژهای هر تأمینکننده را نیز پوشش دهد.
Vendor List چیست؟
Vendor List فهرستی از تأمینکنندگان، فروشندگان، سازندگان یا پیمانکارانی است که برای خرید کالا یا خدمات پروژه شناسایی شدهاند و معمولاً براساس معیارهای مشخص ارزیابی میشوند.
این فهرست به تیم خرید کمک میکند برای هر گروه کالایی یا خدماتی، بهجای جستوجوی مجدد در بازار، از میان گزینههای بررسیشده انتخاب کند.
برای مثال، یک پروژه ساختمانی ممکن است Vendor List جداگانهای برای گروههای زیر داشته باشد:
- تأمینکنندگان میلگرد و مقاطع فولادی
- سازندگان تابلو برق
- فروشندگان تجهیزات تهویه
- تأمینکنندگان آسانسور
- تولیدکنندگان درب و پنجره
- تأمینکنندگان مصالح نازککاری
- پیمانکاران تخصصی نما
در پروژههای EPC، Vendor List اهمیت بیشتری دارد؛ چون بخشی از تصمیمهای Procurement به کیفیت و توان واقعی تأمینکننده وابسته است.

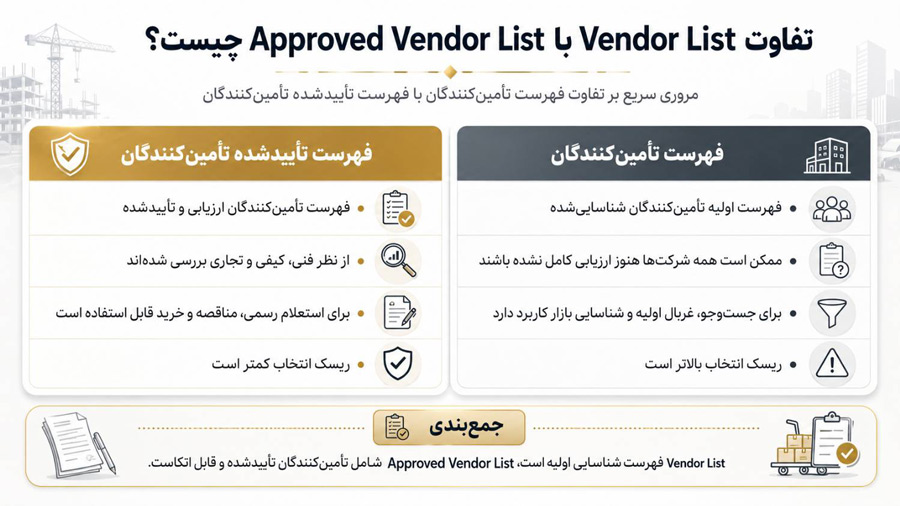

تفاوت Vendor List با Approved Vendor List چیست؟
Vendor List و Approved Vendor List به هم نزدیکاند، اما یکسان نیستند.
Vendor List میتواند شامل تمام تأمینکنندگان شناساییشده برای یک گروه کالا باشد؛ حتی اگر هنوز ارزیابی نهایی نشده باشند.
اما Approved Vendor List یا AVL فهرستی از تأمینکنندگانی است که معیارهای فنی، کیفی و تجاری موردنظر پروژه یا کارفرما را پشت سر گذاشتهاند و اجازه حضور در فرآیند خرید را دارند.
| موضوع | Vendor List | Approved Vendor List |
| وضعیت تأمینکننده | شناساییشده | تأییدشده |
| ارزیابی کامل | ممکن است انجام نشده باشد | انجام شده |
| امکان استعلام رسمی | بسته به پروژه | معمولاً بله |
| ریسک انتخاب | بیشتر | کمتر |
| کاربرد | جستوجو و غربال اولیه | خرید و مناقصه |
در برخی پروژهها، کارفرما از ابتدا AVL مشخصی ارائه میدهد و پیمانکار موظف است خریدها را فقط از همان فهرست انجام دهد.
چرا Vendor List در پروژه اهمیت دارد؟
وجود یک Vendor List ساختاریافته باعث میشود فرآیند خرید سریعتر، شفافتر و قابل کنترلتر شود.
اگر تیم Procurement برای هر خرید از صفر شروع به جستوجوی بازار کند، زمان زیادی از دست میرود و کیفیت تصمیمگیری نیز به تجربه فردی وابسته میشود.
Vendor List کمک میکند پروژه بداند:
- چه شرکتهایی برای هر گروه کالا فعال هستند؟
- کدام تأمینکنندگان سابقه مناسب دارند؟
- چه مجموعههایی قبلاً تأیید شدهاند؟
- کدام شرکت ظرفیت تأمین سفارش پروژه را دارد؟
- عملکرد گذشته هر Vendor چگونه بوده است؟
این اطلاعات در کنار Procurement Plan باعث میشود خریدها با سرعت و اطمینان بیشتری انجام شوند.
Vendor List شامل چه اطلاعاتی است؟
ساختار فهرست تأمینکنندگان به نوع پروژه بستگی دارد، اما یک Vendor List حرفهای معمولاً اطلاعات بیشتری از نام و شماره تماس شرکت دارد.
اطلاعات مهم میتوانند شامل موارد زیر باشند:
- نام شرکت
- گروه کالا یا خدمات
- برندها و محصولات
- کشور یا شهر محل فعالیت
- اطلاعات تماس
- نام نماینده فروش
- سابقه فعالیت
- پروژههای شاخص
- ظرفیت تأمین
- Lead Time تقریبی
- گواهیهای کیفیت
- وضعیت مالی
- تأییدیههای فنی
- نتیجه ارزیابی
- وضعیت Active یا Inactive
- امتیاز عملکرد قبلی
برای پروژههای بزرگ، بهتر است هر Vendor یک کد مشخص داشته باشد تا سوابق خرید و ارزیابی آن در سیستم قابل ردیابی باشد.
وندورليست مديريت زنجيره تامين كالاها و تحهيزات پروژه Supply chain management را تسهيل و از اتلاف وقت و انرژي جلوگيري ميكند.
واحدها و اركان زير در پروژه های عمراني عموما درگير تهيه و ارزيابي وندور ليست و استفاده كنندگان از آن هستند:
١. تداركات و بازرگاني
٢. مهندسي
٣. مهندسي خريد
٤. مشاور٥. كنترل كيفيت
٦. انبار
٧. قراردادي و مديران ارشد شركت
Vendor List چگونه تهیه می شود؟
تهیه Vendor List بهتر است بهصورت مرحلهای انجام شود.
شناسایی بازار
در مرحله اول، تأمینکنندگان بالقوه هر گروه کالا شناسایی میشوند.
منابع شناسایی میتوانند شامل سوابق پروژههای قبلی، نمایشگاهها، معرفی تولیدکنندگان، انجمنهای تخصصی، دیتابیسهای صنعتی و تأمینکنندگان قبلی باشند.
در این مرحله هدف ایجاد یک Long List اولیه است.
جمع آوری اطلاعات Vendor
بعد از شناسایی اولیه، اطلاعات شرکتها جمعآوری میشود.
معمولاً از Vendor Questionnaire یا فرم Prequalification برای دریافت اطلاعات استفاده میشود.
این اطلاعات میتواند شامل ساختار شرکت، ظرفیت تولید، ماشینآلات، پروژههای قبلی، گواهینامهها و وضعیت مالی باشد.
ارزیابی اولیه
در مرحله بعد، تأمینکنندگان براساس معیارهای مشخص بررسی میشوند.
Vendorهایی که حداقل الزامات را ندارند از فهرست حذف یا در وضعیت مشروط قرار میگیرند.
تأیید و طبقه بندی
شرکتهای واجد شرایط میتوانند وارد Approved Vendor List شوند.
همچنین میتوان Vendorها را در دستههایی مانند Preferred، Approved، Conditional و Rejected طبقهبندی کرد.
معیارهای ارزیابی Vendor چیست؟
ارزیابی Vendor باید چندبعدی باشد. انتخاب صرفاً براساس قیمت پایین میتواند پروژه را با ریسک زیادی روبهرو کند.
توان فنی
تأمینکننده باید توان تولید یا ارائه کالای مطابق مشخصات پروژه را داشته باشد.
مواردی مانند تجهیزات تولید، نیروی متخصص، توان مهندسی و کنترل کیفیت در این بخش بررسی میشوند.
سابقه پروژهای
تجربه تأمین برای پروژه مشابه اهمیت زیادی دارد.
شرکتی که سابقه تأمین تجهیزات مشابه برای پروژههای بزرگ داشته، معمولاً شناخت بیشتری از الزامات مدارک، تست، بازرسی و تحویل دارد.
کیفیت
وجود سیستم کنترل کیفیت، گواهینامهها، تستها و سابقه محصول باید بررسی شود.
برای تجهیزات حساس، بازدید از کارخانه یا Vendor Audit نیز ممکن است لازم باشد.
ظرفیت تأمین
ممکن است یک شرکت کیفیت مناسبی داشته باشد اما ظرفیت تولید آن با حجم سفارش پروژه تناسب نداشته باشد.
به همین دلیل باید ظرفیت ماهانه، سفارشهای جاری و زمان واقعی تحویل بررسی شود.
وضعیت مالی
پایداری مالی Vendor در سفارشهای بلندمدت اهمیت دارد.
ورشکستگی یا مشکلات نقدینگی یک تأمینکننده میتواند ساخت و تحویل کالا را متوقف کند.
قیمت و شرایط تجاری
قیمت مهم است، اما باید در کنار شرایط پرداخت، ضمانت، حمل، خدمات پس از فروش و ریسک تأخیر بررسی شود.
Vendor Prequalification چیست؟
Vendor Prequalification یا پیشارزیابی تأمینکننده فرآیندی است که پیش از ورود Vendor به فهرست تأییدشده انجام میشود.
در این مرحله بررسی می شود آیا شرکت از حداقل الزامات پروژه برخوردار است یا خیر.
Prequalification معمولاً قبل از ارسال RFQ یا Tender انجام میشود تا فقط شرکتهای واجد شرایط وارد رقابت شوند.
مزیت این کار این است که تیم Procurement زمان خود را صرف ارزیابی پیشنهاد شرکتهایی نمیکند که از ابتدا توان اجرای سفارش را ندارند.
Vendor Evaluation چیست؟
Vendor Evaluation فرآیند امتیازدهی و ارزیابی عملکرد تأمینکننده است.
این ارزیابی میتواند قبل از خرید، حین قرارداد یا پس از تکمیل سفارش انجام شود.
برای مثال، یک سیستم امتیازدهی میتواند به شکل زیر باشد:
| معیار | وزن پیشنهادی |
| کیفیت | ۲۵٪ |
| زمان تحویل | ۲۰٪ |
| قیمت | ۱۵٪ |
| توان فنی | ۱۵٪ |
| خدمات و پاسخگویی | ۱۰٪ |
| سابقه پروژه | ۱۰٪ |
| وضعیت مالی | ۵٪ |
وزنها باید براساس نوع کالا و حساسیت پروژه تنظیم شوند.
Approved Vendor List چگونه مدیریت می شود؟
AVL نباید یک فایل ثابت باشد که یکبار تهیه شود و سالها بدون تغییر باقی بماند.
عملکرد تأمینکنندگان باید بهصورت دورهای بررسی شود.
ممکن است Vendor در گذشته عملکرد مناسبی داشته باشد اما در سفارشهای جدید با مشکلات کیفیت یا تأخیر روبهرو شود.
به همین دلیل، وضعیت تأمینکننده باید براساس تجربه واقعی بهروزرسانی شود.
مثلاً:
- Approved
- Preferred
- Conditional
- Suspended
- Removed
این ساختار کمک میکند تیم خرید از تجربیات قبلی پروژه استفاده کند.
نقش Vendor List در Procurement Plan
Procurement Plan مشخص میکند چه چیزی و در چه زمانی باید خریداری شود؛ Vendor List مشخص میکند این خرید را از چه شرکتهایی میتوان انجام داد.
این دو سند مکمل یکدیگر هستند.
فرض کنید Procurement Plan مشخص کرده خرید چیلر باید در آبان آغاز شود. Vendor List باید پیش از آن آماده باشد تا تیم خرید بتواند RFQ را برای شرکتهای واجد شرایط ارسال کند.
اگر Vendor List دیر آماده شود، حتی Procurement Plan دقیق نیز ممکن است دچار تأخیر شود.
به همین دلیل، مهندسی خرید و تأمین کالا باید همزمان روی زمانبندی خرید و توسعه بانک تأمینکنندگان کار کند.
نقش Vendor List در پروژههای EPC
در پروژه EPC، بخش بزرگی از کیفیت نهایی پروژه به Vendorهای تجهیزات وابسته است.
پیمانکار EPC ممکن است دهها یا صدها خرید اصلی داشته باشد و انتخاب اشتباه یک Vendor میتواند روی Engineering، Procurement و Construction اثر بگذارد.
برای مثال، تأخیر Vendor در ارسال مدارک فنی میتواند تأیید طراحی را عقب بیندازد. تأخیر در ساخت نیز ممکن است نصب و راهاندازی را متوقف کند.
به همین دلیل Vendor List در پروژه EPC معمولاً با تأیید کارفرما یا مشاور تهیه میشود و بعضی تجهیزات فقط از Vendorهای مشخص قابل خرید هستند.
Vendor List در پروژه ساختمانی چه کاربردی دارد؟
در پروژه ساختمانی نیز Vendor List میتواند فرآیند خرید را بسیار سادهتر کند.
برای مصالح و تجهیزات تکرارشونده، داشتن بانک تأمینکنندگان باعث میشود پروژه برای هر سفارش دوباره بازار را از ابتدا بررسی نکند.
این موضوع به ویژه برای گروههای زیر کاربرد دارد:
- فولاد و مصالح سازهای
- بتن و افزودنیها
- تأسیسات مکانیکی
- تجهیزات الکتریکی
- آسانسور
- سیستمهای ایمنی
- نما
- مصالح تکمیلی
در خدمات تأمین مصالح ساختمانی، وجود Vendor List مناسب کمک میکند کیفیت، قیمت و زمان تحویل از میان چند گزینه معتبر مقایسه شود.
Vendor Audit چیست؟
Vendor Audit بررسی عمیقتر توانایی یک تأمینکننده است و معمولاً برای خریدهای مهم یا تجهیزات حساس انجام میشود.
در Vendor Audit ممکن است کارخانه یا دفتر Vendor بازدید شود و مواردی مانند سیستم کیفیت، تجهیزات تولید، ظرفیت واقعی، فرآیند تست و سوابق بررسی شوند.
برای کالاهای عمومی، چنین بررسی گستردهای معمولاً لازم نیست؛ اما برای تجهیزات حیاتی پروژه میتواند ارزش زیادی داشته باشد.
Vendor Rating چیست؟
Vendor Rating امتیازی است که براساس عملکرد واقعی Vendor در سفارشهای قبلی ثبت میشود.
برای مثال، بعد از تحویل هر سفارش میتوان Vendor را از نظر موارد زیر ارزیابی کرد:
- کیفیت کالا
- رعایت زمان
- کاملبودن مدارک
- پاسخگویی
- بستهبندی
- خدمات پس از فروش
- همکاری در رفع نقص
Vendor Rating باعث میشود Approved Vendor List فقط براساس اطلاعات اولیه نباشد و تجربه واقعی پروژه نیز در تصمیمهای آینده لحاظ شود.

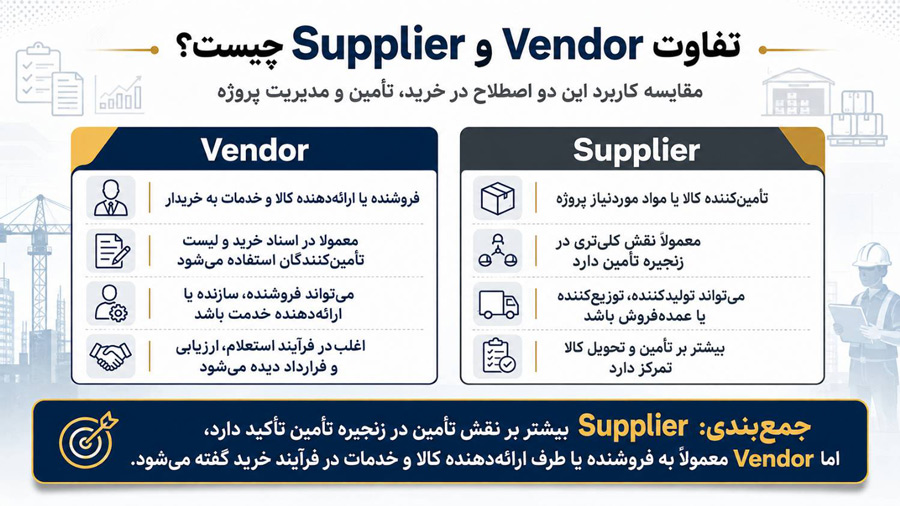

تفاوت Vendor و Supplier چیست؟
در بسیاری از پروژهها این دو واژه بهجای یکدیگر استفاده میشوند، اما بسته به سازمان ممکن است تفاوت جزئی داشته باشند.
Supplier معمولاً به مجموعهای گفته میشود که کالا را تأمین میکند، درحالیکه Vendor میتواند فروشنده، تولیدکننده یا ارائهدهنده خدمات باشد.
در عمل، در اسناد Procurement بسیاری از شرکتها Vendor را بهعنوان اصطلاح عمومی برای تأمینکننده استفاده میکنند.
مهمتر از تفاوت واژگانی، تعریف روشن نقش هر شرکت در قرارداد است.
Vendor List چه ارتباطی با RFQ دارد؟
RFQ یا Request for Quotation درخواست رسمی دریافت پیشنهاد قیمت است.
قبل از ارسال RFQ باید مشخص شود چه Vendorهایی مجاز به دریافت استعلام هستند.
Vendor List یا AVL دقیقاً همین نقش را دارد.
در فرآیند معمول:
نیاز خرید مشخص میشود → Vendorهای واجد شرایط انتخاب میشوند → RFQ ارسال میشود → پیشنهادهای فنی و مالی دریافت میشوند → ارزیابی انجام میشود → Vendor نهایی انتخاب میشود.
اگر Vendor List مناسب نباشد، کیفیت کل فرآیند RFQ کاهش پیدا میکند.
اشتباهات رایج در تهیه Vendor List
یکی از خطاهای رایج، جمعکردن تعداد زیادی نام بدون ارزیابی واقعی است. چنین فهرستی در زمان خرید ارزش چندانی ندارد.
اشتباه دیگر، تکیه بر Vendorهای قدیمی بدون بررسی عملکرد جدید آنهاست.
همچنین بعضی پروژهها فقط قیمت را معیار تأیید قرار میدهند و توان تولید، کیفیت و ظرفیت تأمین را نادیده میگیرند.
مشکلات دیگری که باید از آنها جلوگیری کرد شامل موارد زیر هستند:
- نبود دستهبندی کالا
- اطلاعات تماس قدیمی
- ثبتنکردن عملکرد Vendor
- مشخصنبودن وضعیت تأیید
- نبود تاریخ آخرین ارزیابی
- استفاده از یک Vendor برای تمام خریدها
- نداشتن تأمینکننده جایگزین
چگونه ریسک وابستگی به یک Vendor را کاهش دهیم؟
در اقلام مهم بهتر است پروژه تنها به یک تأمینکننده وابسته نباشد.
اگر یک Vendor اصلی دچار مشکل تولید یا مالی شود، کل پروژه ممکن است تحت تأثیر قرار گیرد.
برای کالاهای حساس میتوان حداقل دو یا سه Vendor واجد شرایط در فهرست نگه داشت.
همچنین بررسی ظرفیت، سفارشهای جاری و وضعیت بازار به کاهش این ریسک کمک میکند.
وجود گزینه جایگزین یکی از مهمترین مزایای یک Vendor List حرفهای است.
Vendor List هر چند وقت یک بار باید بهروزرسانی شود؟
زمان مشخصی برای همه پروژهها وجود ندارد، اما Vendor List باید زنده و قابل بهروزرسانی باشد.
بهروزرسانی معمولاً زمانی لازم است که:
- Vendor جدیدی وارد بازار شود.
- عملکرد یک شرکت تغییر کند.
- Vendor با تأخیر یا مشکل کیفیت مواجه شود.
- محدوده محصولات شرکت تغییر کند.
- اطلاعات تماس عوض شود.
- پروژه به گروه کالایی جدید نیاز داشته باشد.
در پروژههای بزرگ، بازبینی دورهای Vendor List میتواند بخشی از جلسات Procurement باشد.
نمونه ساختار Vendor List
یک فایل Vendor List ساده میتواند به شکل زیر باشد:
| کد | نام Vendor | گروه کالا | وضعیت | امتیاز | Lead Time | آخرین ارزیابی |
| V-001 | شرکت A | تجهیزات مکانیکی | Approved | ۸۶ | ۱۲ هفته | ۱۴۰۵/۰۳ |
| V-002 | شرکت B | تجهیزات مکانیکی | Conditional | ۷۲ | ۱۴ هفته | ۱۴۰۵/۰۲ |
| V-003 | شرکت C | تجهیزات برق | Preferred | ۹۱ | ۸ هفته | ۱۴۰۵/۰۴ |
| V-004 | شرکت D | مصالح سازهای | Approved | ۸۳ | ۲ هفته | ۱۴۰۵/۰۴ |
در پروژه واقعی میتوان ستونهای مالی، فنی، کیفی و قراردادی بیشتری اضافه کرد.
Vendor List چه ارتباطی با مدیریت ریسک دارد؟
Vendorها یکی از منابع مهم ریسک Procurement هستند.
تأخیر تولید، کیفیت نامناسب، مشکلات مالی، محدودیت ظرفیت و مشکلات حمل همگی میتوانند برنامه پروژه را تحت تأثیر قرار دهند.
Vendor List مناسب باید این ریسکها را قابل مشاهده کند.
برای مثال، اگر فقط یک Vendor برای یک تجهیز تخصصی وجود داشته باشد، این موضوع باید در Risk Register پروژه ثبت شود.
به این ترتیب مدیریت Vendor به بخشی از مدیریت پروژه های ساختمانی و کنترل ریسک تبدیل میشود.
نقش گروه ارشتات در انتخاب و مدیریت تأمین کنندگان
در پروژه های عمرانی، انتخاب Vendor مناسب نیازمند شناخت همزمان بازار، مشخصات فنی و برنامه پروژه است.
گروه ارشتات در خدمات مهندسی خرید و تأمین کالا می تواند فرآیند شناسایی، ارزیابی و مقایسه تأمینکنندگان را متناسب با نیاز پروژه مدیریت کند.
این خدمات در کنار تأمین مصالح ساختمانی، مدیریت پروژه های ساختمانی و اجرای پروژه های عمرانی کمک میکنند تصمیم خرید فقط براساس قیمت اولیه نباشد و کیفیت، زمان تحویل و ریسک نیز در انتخاب Vendor لحاظ شوند.
سؤالات متداول درباره Vendor List
Vendor List به زبان ساده چیست؟
فهرستی از شرکتها و تأمینکنندگانی است که برای تأمین کالا یا خدمات پروژه شناسایی شدهاند.
Approved Vendor List چیست؟
فهرستی از Vendorهایی است که ارزیابی شدهاند و اجازه حضور در فرآیند خرید یا مناقصه را دارند.
چه کسی Vendor List را تهیه میکند؟
معمولاً واحد Procurement با همکاری مهندسی، کنترل کیفیت، پروژه و واحد تجاری آن را تهیه و بهروزرسانی میکند.
آیا Vendor List فقط برای پروژه EPC است؟
خیر. هر پروژهای که خریدهای متعدد دارد میتواند از Vendor List استفاده کند.
Vendor چگونه ارزیابی میشود؟
بر اساس توان فنی، کیفیت، سابقه، ظرفیت تولید، وضعیت مالی، قیمت و عملکرد قبلی.
تفاوت Vendor List و Procurement Plan چیست؟
Procurement Plan مشخص میکند چه چیزی و چه زمانی باید خریداری شود؛ Vendor List مشخص میکند چه شرکتهایی میتوانند آن را تأمین کنند.
آیا Vendor با قیمت بالاتر میتواند گزینه بهتری باشد؟
بله. اگر کیفیت، زمان تحویل، خدمات و ریسک پایینتری داشته باشد، ممکن است هزینه کل پروژه کمتر شود.
جمع بندی
در پاسخ به این سؤال که Vendor List چیست، میتوان گفت Vendor List بانک ساختاریافتهای از تأمینکنندگان و فروشندگان بالقوه پروژه است که برای هر گروه کالا یا خدمات تهیه میشود.
ارزش واقعی این فهرست زمانی مشخص میشود که اطلاعات آن بهروز باشد و Vendorها براساس معیارهای فنی، کیفی، مالی و اجرایی ارزیابی شوند.
در پروژههای حرفهای، Vendor List در کنار Procurement Plan، RFQ، Vendor Evaluation و مدیریت ریسک قرار میگیرد و به تیم خرید کمک میکند تأمینکننده مناسب را سریعتر و با اطمینان بیشتری انتخاب کند.
