تحلیل اثر زمان Time Impact Analysis در پروژه های عمرانی
در پروژه های عمرانی، تأخیر یکی از رایجترین چالشهایی است که میتواند باعث افزایش هزینه، اختلاف میان کارفرما و پیمانکار و تغییر زمان تحویل پروژه شود. اما هر تأخیری الزاماً قابل قبول نیست و برای اثبات اثر واقعی یک رویداد تأخیری، نیاز به یک روش تحلیلی دقیق وجود دارد.
یکی از معتبرترین روشهای تحلیل تأخیر، Time Impact Analysis یا TIA است. این روش کمک می کند مشخص شود یک رویداد خاص مانند تأخیر در ابلاغ نقشه، تغییر طراحی، تأخیر در تأمین مصالح یا دستور کارفرما، چه اثری بر برنامه زمانبندی پروژه داشته است.
در این روش، یک سناریوی محتمل از وضعیت پروژه بدون وقوع تأخیر با وضعیت واقعی پس از وقوع آن مقایسه میشود. نتیجه این تحلیل میتواند برای تصمیمگیری مدیریتی، بررسی درخواست تمدید مدت پیمان، مدیریت ادعاهای قراردادی و کنترل بهتر پروژه مورد استفاده قرار گیرد.
Time Impact Analysis چیست؟
Time Impact Analysis که به اختصار TIA نامیده میشود، یک روش آیندهنگر (Forward Looking) برای بررسی اثر زمانی یک رویداد تأخیری بر تاریخ تکمیل پروژه است.
در این روش، یک رویداد مشخص به برنامه زمانبندی پروژه وارد میشود و بررسی میشود که اگر این رویداد در زمان وقوع خود اتفاق افتاده باشد، چه تغییری در مسیر اجرای پروژه ایجاد خواهد کرد.
به بیان ساده، TIA پاسخ میدهد:
اگر این اتفاق رخ نمیداد، پروژه در چه تاریخی تمام میشد و حالا با وقوع آن، تاریخ پایان چه تغییری کرده است؟
برای مثال:
فرض کنید پیمانکار در حال اجرای اسکلت یک ساختمان است و کارفرما یک تغییر اساسی در نقشه سازه ابلاغ میکند. در تحلیل Time Impact Analysis بررسی میشود که:
- این تغییر چه فعالیتهایی را متوقف کرده است؟
- آیا فعالیت بحرانی تحت تأثیر قرار گرفته؟
- چند روز به مدت پروژه اضافه شده؟
- آیا تأخیر ایجادشده قابل انتساب به کارفرما است؟
هدف از انجام Time Impact Analysis چیست؟
هدف اصلی TIA تعیین اثر واقعی یک رویداد بر برنامه زمانی پروژه است؛ نه صرفاً محاسبه تعداد روزهای بین شروع و پایان یک اتفاق.
هدف از انجام TIA ميتواند تعيين تاثيرات مالي وارده به پروژه و تغيير در بودجه بندي و نحوه تزريق به پروژه باشد.
در بسیاری از اختلافات قراردادی، پیمانکار اعلام میکند یک رویداد باعث تأخیر شده است، اما کارفرما ممکن است معتقد باشد این تأخیر روی مسیر اصلی پروژه اثر نداشته است.
Time Impact Analysis با بررسی روابط فعالیتها مشخص میکند:
- آیا رویداد واقعاً باعث تأخیر شده است؟
- چه میزان تأخیر ایجاد کرده است؟
- آیا تأخیر روی مسیر بحرانی قرار داشته است؟
- آیا همزمان با تأخیرهای دیگر رخ داده است؟
- آیا پیمانکار میتوانسته اثر آن را کاهش دهد؟
بنابراین این روش یک ابزار تصمیم گیری برای مدیریت پروژه، کنترل پروژه و حل اختلافات قراردادی محسوب می شود.
تيم مديريت پروژه مجرب در بروژه ها با انجام صحيح TIA مي تواند پيش بيني كننده و جلوگيري كننده ي بسياري از تداخلات و چالش هاي ثانويه در پروژه هاي عمراني باشد و در اين مهم به عنوان يك راهنما و هشدار دهنده به كارفرما كمك شاياني مي نمايد.
تفاوت Time Impact Analysis با روش های دیگر تحلیل تأخیر
روشهای مختلفی برای تحلیل تأخیر پروژه وجود دارد و انتخاب روش مناسب به شرایط پروژه، زمان انجام تحلیل و کیفیت اطلاعات بستگی دارد.
| روش تحلیل | زمان انجام | کاربرد اصلی |
| Time Impact Analysis | همزمان با وقوع رویداد | بررسی اثر احتمالی یک تغییر یا تأخیر جدید |
| As-Planned vs As-Built | پس از وقوع تأخیر | مقایسه برنامه اولیه و عملکرد واقعی |
| Impacted As-Planned | پس از وقوع یا هنگام تحلیل | افزودن تأخیرها به برنامه اولیه |
| Window Analysis | پس از وقوع تأخیر | بررسی تغییرات مسیر بحرانی در بازههای زمانی |
| Collapsed As-Built | پس از پایان پروژه | حذف رویدادها از برنامه واقعی و تحلیل اثر |
مزیت اصلی TIA این است که میتواند قبل از ایجاد تأخیر کامل اثر یک رویداد را پیشبینی کند و امکان تصمیمگیری اصلاحی را فراهم کند.

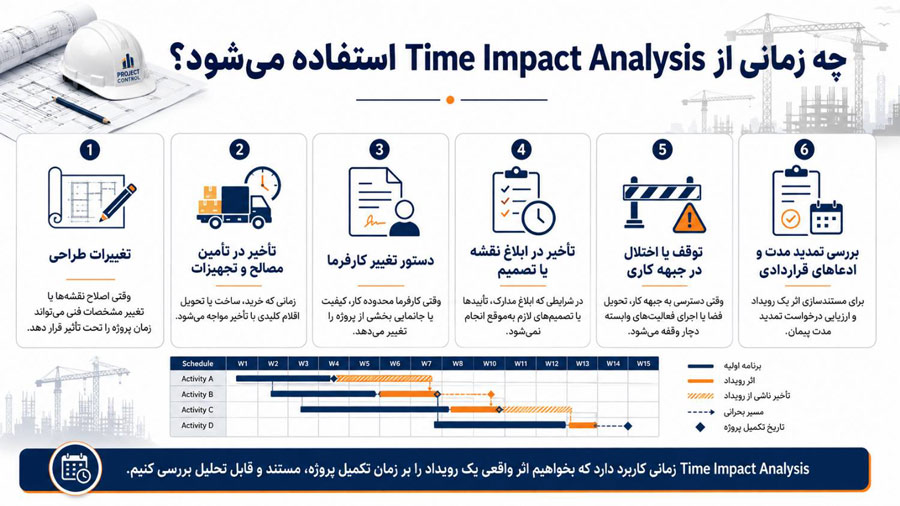

چه زمانی از Time Impact Analysis استفاده می شود؟

استفاده از TIA معمولاً در شرایط زیر اهمیت پیدا میکند:
تغییرات طراحی
یکی از رایجترین کاربردهای Time Impact Analysis بررسی اثر تغییرات طراحی است.
برای مثال:
- تغییر نقشه سازه
- اصلاح معماری
- تغییر مسیر تأسیسات
- تغییر مشخصات فنی
- تغییر در مراحل اجرای کار
- تغییر در اولویت بندی تحویل کار بر اساس دستور کارفرما
این تغییرات ممکن است باعث توقف بخشی از عملیات یا نیاز به اجرای مجدد فعالیتها شوند.
در پروژههایی که چند پیمانکار همزمان فعالیت دارند، تغییر طراحی میتواند زنجیرهای از اثرات ایجاد کند و تحلیل آن بدون یک روش استاندارد دشوار خواهد بود.
تأخیر در تأمین مصالح و تجهیزات
تأمین دیرهنگام مصالح یا تجهیزات یکی از عوامل مهم تأخیر در پروژههای عمرانی است.
برای نمونه:
- تأخیر در تحویل تجهیزات مکانیکی
- دیر رسیدن مصالح خاص
- تأخیر تولید قطعات سفارشی
- مشکلات حملونقل
در این شرایط باید مشخص شود آیا تأخیر خرید واقعاً روی مسیر بحرانی اثر گذاشته یا برنامه پروژه امکان جذب آن را داشته است.
به همین دلیل ارتباط میان مهندسی خرید و تأمین کالا و کنترل پروژه اهمیت زیادی دارد.
دستور تغییر کارفرما
گاهی کارفرما پس از شروع پروژه درخواست تغییر در محدوده کار ارائه میدهد.
مانند:
- افزایش طبقات
- تغییر کاربری فضا
- تغییر تجهیزات
- افزایش سطح کیفیت مصالح
در این شرایط پیمانکار میتواند با استفاده از TIA اثر زمانی تغییر را مستند کند.
مراحل انجام Time Impact Analysis
۱. تعیین رویداد تأخیری
اولین مرحله مشخصکردن دقیق رویدادی است که قرار است تحلیل شود.
رویداد باید دارای اطلاعات مشخص باشد:
- تاریخ وقوع
- دلیل ایجاد
- مسئولیت ایجادکننده
- فعالیتهای تحت تأثیر
- مدارک پشتیبان
برای مثال:
«عدم ابلاغ نقشه اصلاحی سازه در تاریخ ۱۵ اردیبهشت باعث توقف عملیات آرماتوربندی طبقه سوم شد.»
۲. بررسی برنامه زمانبندی مبنا
TIA بدون برنامه معتبر قابل انجام نیست.
برنامه مبنا باید شامل موارد زیر باشد:
- فعالیتها
- روابط منطقی
- مدت فعالیتها
- مسیر بحرانی
- تقویم کاری
- تاریخ شروع و پایان
اگر برنامه اولیه ساختار مناسبی نداشته باشد، نتیجه تحلیل نیز قابل اتکا نخواهد بود.
۳. ایجاد سناریوی بدون تأخیر
در این مرحله بررسی میشود که اگر رویداد تأخیری اتفاق نمیافتاد، پروژه طبق برنامه چگونه پیش میرفت.
این وضعیت همان سناریوی مرجع یا Baseline Scenario است.
۴. واردکردن رویداد تأخیری به برنامه
در مرحله بعد، رویداد موردنظر به برنامه اضافه میشود.
برای مثال:
- اضافهشدن فعالیت اصلاح نقشه
- توقف عملیات اجرایی
- انتظار برای تأیید کارفرما
- تأخیر در تحویل تجهیزات
پس از اعمال این تغییر، برنامه دوباره محاسبه میشود.
۵. بررسی اثر روی تاریخ پایان پروژه
تفاوت میان دو حالت نشان میدهد رویداد چه اثری داشته است.
مثلاً:
| وضعیت | تاریخ پایان |
| بدون رویداد تأخیری | ۳۰ مهر |
| با اعمال رویداد | ۲۰ آبان |
نتیجه:
اثر زمانی رویداد = ۲۰ روز
اما این عدد بهتنهایی کافی نیست و باید بررسی شود آیا این ۲۰ روز روی مسیر بحرانی ایجاد شده یا خیر.
نقش مسیر بحرانی در Time Impact Analysis
یکی از مهمترین مفاهیم در TIA، مسیر بحرانی پروژه است.
ممکن است یک فعالیت ۱۵ روز تأخیر داشته باشد اما هیچ اثری روی تاریخ تحویل پروژه ایجاد نکند؛ زیرا در برنامه زمان آزاد وجود داشته است.
در مقابل، تأخیر یک فعالیت سهروزه روی مسیر بحرانی ممکن است باعث تأخیر سهروزه کل پروژه شود.
بنابراین در تحلیل TIA باید بررسی شود:
- فعالیت تأخیری در مسیر بحرانی بوده است؟
- مسیر بحرانی بعد از اعمال تغییر تغییر کرده است؟
- فعالیت دیگری جایگزین مسیر بحرانی شده است؟
- امکان کاهش تأخیر وجود داشته است؟
مدارک مورد نیاز برای انجام Time Impact Analysis
یک تحلیل معتبر باید بر اساس مستندات انجام شود.
مهمترین مدارک شامل:
- برنامه زمانبندی مبنا
- برنامههای بهروزشده
- گزارشهای پیشرفت
- مکاتبات رسمی
- دستورکارها
- نقشههای اصلاحی
- صورتجلسات
- گزارش های کارگاهی
- مدارک خرید و تأمین
- گزارشهای تأخیر
بدون مستندات کافی، حتی یک تحلیل نرمافزاری دقیق نیز ممکن است در بررسی قراردادی قابل دفاع نباشد.
Time Impact Analysis در پروژه های عمرانی چه کاربردی دارد؟
در پروژههای ساختمانی، TIA معمولاً برای بررسی موارد زیر استفاده میشود:
- تغییرات طراحی
- تأخیر در تأمین مصالح
- توقفهای کارگاهی
- تغییر روش اجرا
- تأخیر در تصمیمگیری کارفرما
- تأخیر در تحویل جبهه کاری
- تغییرات قراردادی
در پروژههایی که چند پیمانکار همزمان فعالیت میکنند، این روش کمک میکند مشخص شود تأخیر یک بخش چه اثری بر کل زنجیره اجرا داشته است.
این موضوع یکی از بخشهای مهم مدیریت پروژه های ساختمانی است؛ زیرا تصمیمگیری بدون تحلیل دقیق تأخیرها میتواند باعث افزایش هزینه و اختلافات قراردادی شود.
اشتباهات رایج در انجام Time Impact Analysis
استفاده از برنامه زمانبندی ضعیف
اگر روابط فعالیتها یا مدتها در برنامه مبنا درست تعریف نشده باشند، نتیجه تحلیل قابل اعتماد نیست.
بررسی تأخیر بدون توجه به مسیر بحرانی
صرفاً اضافهکردن روزهای تأخیر، نشاندهنده اثر واقعی آن نیست.
نادیدهگرفتن تأخیرهای همزمان
گاهی چند عامل همزمان باعث تأخیر میشوند و تحلیل باید اثر هرکدام را جداگانه بررسی کند.
نبود مستندات کافی
ادعاهای زمانی بدون مدارک معتبر معمولاً قابل دفاع نیستند.
انجام تحلیل بعد از پایان پروژه بدون اطلاعات کافی
TIA بهترین نتیجه را زمانی دارد که نزدیک به زمان وقوع رویداد انجام شود.

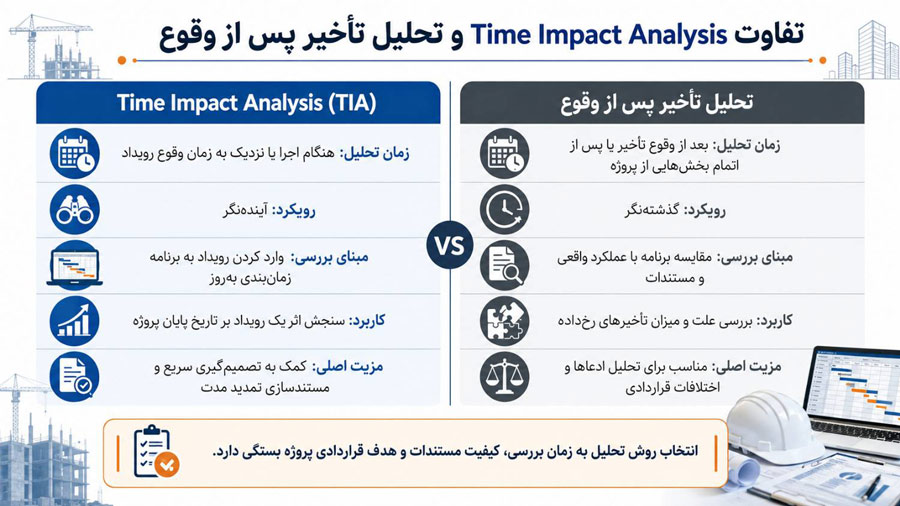

تفاوت Time Impact Analysis و تحلیل تأخیر پس از وقوع

مهمترین تفاوت این دو روش در زمان انجام تحلیل است.
Time Impact Analysis معمولاً زمانی انجام میشود که پروژه هنوز در حال اجرا است و یک رویداد جدید رخ داده است.
اما روشهایی مانند As-Built Analysis معمولاً بعد از وقوع کامل تأخیر بررسی میشوند.
مزیت TIA این است که امکان واکنش زودتر را فراهم میکند. اگر مشخص شود یک تغییر باعث تأخیر قابل توجه خواهد شد، تیم مدیریت پروژه میتواند قبل از بحرانیشدن شرایط، اقدام اصلاحی انجام دهد.
چگونه کیفیت Time Impact Analysis را افزایش دهیم؟
برای داشتن یک تحلیل قابل دفاع:
- برنامه زمانبندی باید منظم و بهروز باشد.
- فعالیتها باید روابط منطقی داشته باشند.
- مسیر بحرانی مرتب بررسی شود.
- تغییرات سریع ثبت شوند.
- مکاتبات رسمی نگهداری شوند.
- اثر مالی و زمانی جداگانه تحلیل شود.
- نظرات تمام بخشهای درگیر دریافت شود.
استفاده از تجربه کارشناسان کنترل پروژه نیز در این مرحله اهمیت زیادی دارد؛ زیرا تحلیل تأخیر فقط کار با نرمافزار نیست، بلکه نیازمند درک واقعی فرآیند اجرا است.
ارتباط Time Impact Analysis با مدیریت ادعاهای قراردادی
در بسیاری از پروژهها، اختلاف اصلی زمانی ایجاد میشود که پیمانکار درخواست تمدید مدت قرارداد دارد و کارفرما اثر تأخیر را قبول نمیکند.
TIA میتواند به عنوان یکی از روشهای مستندسازی این اختلاف استفاده شود.
با این تحلیل میتوان مشخص کرد:
- رویداد تأخیری چه زمانی رخ داده؟
- مسئولیت آن با چه کسی بوده؟
- چه فعالیتهایی تحت تأثیر قرار گرفتهاند؟
- چند روز به پروژه اضافه شده؟
- آیا پیمانکار امکان کاهش اثر تأخیر را داشته است؟
به همین دلیل، این روش در پروژههای بزرگ، EPC و قراردادهای پیچیده کاربرد زیادی دارد.
Time Impact Analysis از روش های تخصصی تحلیل تأخیر پروژه
Time Impact Analysis یکی از روش های تخصصی تحلیل تأخیر پروژه است که با بررسی اثر یک رویداد مشخص روی برنامه زمانبندی، میزان واقعی تأثیر آن بر تاریخ پایان پروژه را مشخص میکند.
این روش بهخصوص در پروژههایی که تغییرات زیاد، چند پیمانکار و قراردادهای پیچیده دارند اهمیت بالایی دارد؛ زیرا کمک میکند تصمیمها بر اساس داده و مستندات گرفته شوند، نه صرفاً ادعاهای طرفین.
اجرای صحیح TIA نیازمند برنامه زمان بندی معتبر، مستندسازی دقیق، شناخت مسیر بحرانی و تجربه در کنترل پروژه است. به همین دلیل، استفاده از خدمات حرفه ای مدیریت پروژه های ساختمانی، کنترل پروژه و مشاوره مهندسی می تواند نقش مهمی در کاهش اختلافات و کنترل زمان پروژه داشته باشد.
